常山电站一期成功并网

上午8点,公司相关领导及技术人员早早的来到现场,开始对升压变、开关站等仪器设备进行调整测试,电气技术部部长兼副总工王伟担任现场总指挥,负责协调指挥现场技术人员的工作。与此同时,国网衢州供电公司及常山供电公司的营销、运检、发策、调度、客服等相关部门领导及专业人员也来到现场指导协助并网调试工作,确保常山电站能够正常并网发电。
下午2点30分,并网工作正式开始,电气技术部技术员柴秋东等人更换好35KV的电工手套、电工鞋,按照开关站并网操作程序开始对电缆线路、逆变器开始进行冲击测试。下午4点15分,经历过对电缆线路、逆变器先后三次的冲击测试后,常山电站现场一期3496个光伏支架共计10.9MW发电规模的光伏电池方阵正式并网发电。
常山项目在2015年3月份开工建设以来,安装公司一直顶着南方春天里变幻无常的恶劣天气情况,克服现场种种困难,仅耗费两个月的时间就基本建成一期并网的10.9MW规模。尽管刚刚才经历了两个多月的艰辛工作,但在电站成功并网的那一刻,现场的安装工人们的脸上无不绽开了笑颜,对他们而言,只要项目能够按期并网,再苦也是值得的。

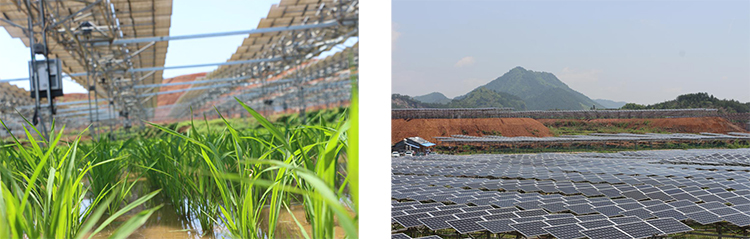

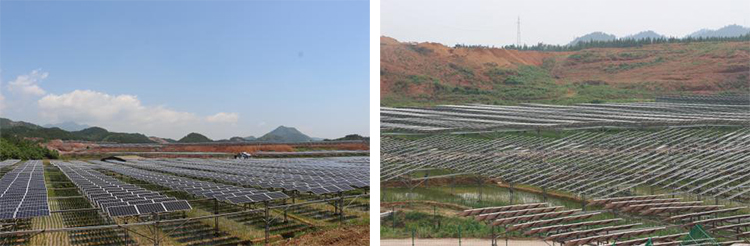

常山县同景新能源大型光伏地面电站是集团建设的第三个光伏电站项目,也是集团第二个农光互补智能光伏地面电站,由于建设条件、专利技术、场地土地类型等多方面的因素,常山电站在农光互补、智能跟踪方面与凤林电站相比有过之而无不及。除一期并网的10.9MW外,常山项目后续未完成的工程会在短期之内迅速开展建设,不久之后将达到30MW的预计建设规模。
